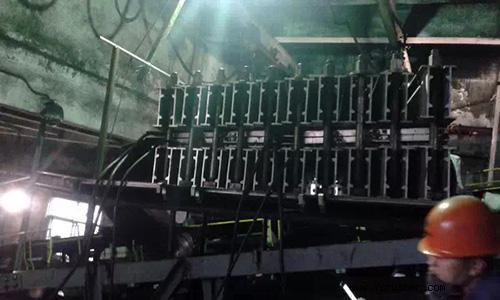

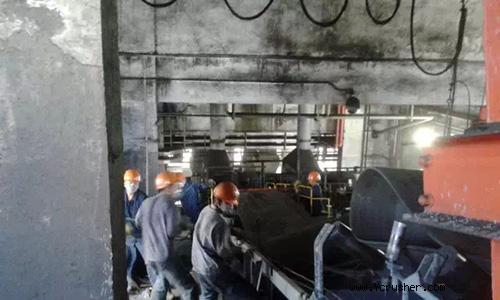

5月12日,燃料運檢部卸煤檢修班接到部門任務安排--204PA帶式輸送機膠帶3個接頭全部重新粘接并搭接一段膠帶。一大早,班長對工作進行詳細分工后,大家就開始了有條不紊的工作,提重錘、掛倒鏈、搬運硫化設備、固定膠帶、搭建粘接平臺等工作。這項工作繁重、辛苦,每當硫化好一個接頭,全部恢復附屬設備,啟動設備將下個接頭轉到硫化位置,再重復硫化的準備工作;4個接頭的硫化粘接,溫度145℃,壓力1.2Mpa,時間30min,每一個細節嚴格按照規程進行,顯示著燃運人嚴謹的工作態度和高度負責的責任心。每天高強度工作至晚上10點多,經過8天的連續奮戰,終于在5月19日,204PA帶式輸送機恢復設備正常運行。大家布滿煤粉和汗水的臉上都露出了開心的笑容。
