選礦車間秋季大停車圓滿完成
2015-11-02來源:環球破碎機網
選礦車間按計劃于26日實施秋季大停車作業,為確保本次秋停工作順利進行,車間高度重視認真組織、明確安全、質量負責人,克服時間緊任務重停水時間短等諸多不利因素,全力組織人員進行檢修,車間為保證秋停每項工作都能夠順利進行,加強組織領導,成立車間春停領導小組,設立以車間主任趙言勤為組長,曾繁華、陳諾為副組長,相關職能人員及班組為成員的工作組,明確責任到每個人,統一調度指揮,明確工作要求、安全措施、停水停電時間及各部注意事項,將全部項目及要求印刷成冊發給檢修班組及職能組人員,確保了秋停每項工作的按期完成。

選礦車間秋季大停車于10月26日--27日按期完成,其中碎礦系統計劃項目5項,計劃外新增3項,磨礦系統計劃14項,計劃外新增1項,過濾系統計劃42項,計劃外新增8項,電氣系統計劃47項,計劃外新增3項,水泥施工計劃2項。其他附屬設備計劃4項,車間秋停共實施項目130項,計劃項目全部完成。
今年秋停工作主要集中在過濾系統,過慮鉚焊班班長柳甦帶領班組,秋停前明確項目落實責任,每項工作都有專人負責,為保證第二天來水前管路工作能全部完成,班組連續作業近18個小時,保質保量的的完成了過慮管路系統50項工作。

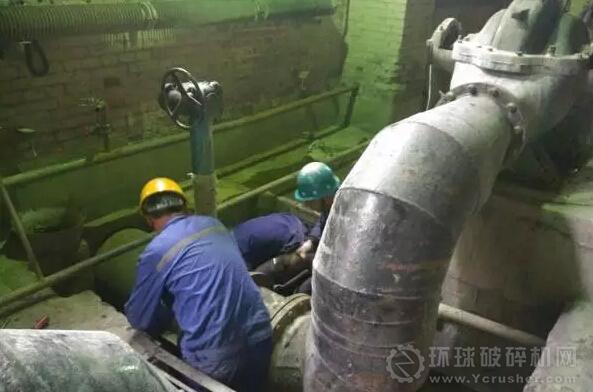

環水泵站秋停共更換蝶閥6個,蝶閥工作的進度及質量將直接影響第二天的轉車,葉板班班長郭寧首次帶隊更換,6名職工克服種種困難連續作業14個小時,全部更換完畢。在更換蝶閥時泵池內沉淀
尾礦倒灌,參加工人員不等不靠,潛水泵抽不動的人工往出挖,蝶閥更換完后,工人滿身是泥,衣服和鞋全都濕透沒有一人休息,連續工作到夜間20點完成了全部蝶閥的更換。

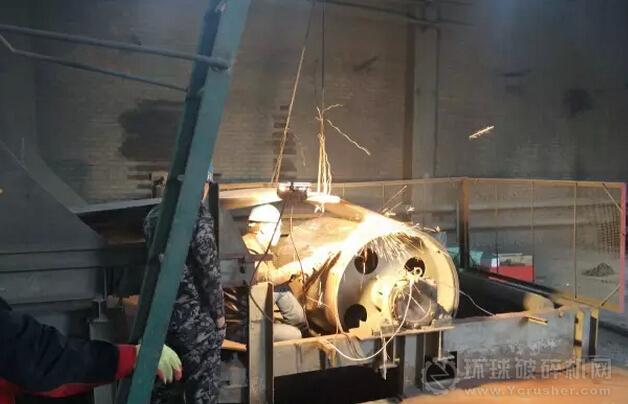

此次秋停外委施工5#皮帶大輪掛膠,作業過程中車間主任趙言勤、設備主任曾繁華、車間安全員郝世軍親自到現場協調相關安全工作,點檢員王長和監督施工質量同時配合其工作一直到凌晨,車間克服秋停項目多人員少,抽調碎礦鉗工數人配合其工作,確保了5#皮帶大輪掛膠工作的按時安全的完成。
這次秋停時間緊任務重,工作項目繁多,但在車間領導精密指揮礦部門通力配合及檢修各班組的全力工作下,圓滿的完成了全部秋停項目,為選礦今冬明春的生產任務完成奠定有利基礎。
